日本城和平广场伸缩缝更换

已竣工并于2021年1月15日向公众开放!

2020年秋季,和平广场进行了小规模施工,更换了伸缩缝。 伸缩缝的更换费用由娱乐公园管理局和MTA各出资,总额 约为35万美元 。

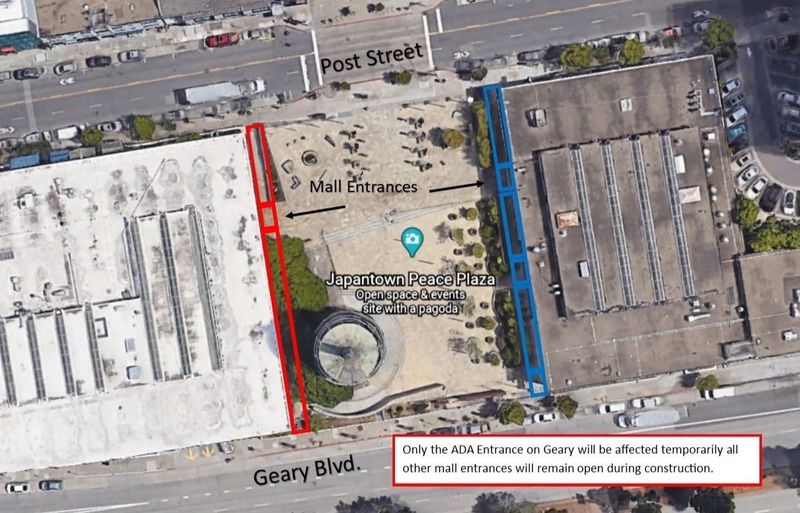

日本城广场边缘的施工区域以红色和蓝色标出,这些区域将受到影响。

该广场还将于 2024-2025 年进行大规模翻新。有关此正在进行的项目的更多信息,请访问项目页面: 日本城和平广场(和平广场)翻新项目

出去玩吧!

感谢您支持旧金山公园的改善工作!为了及时了解最新信息并参与其中,我们鼓励您订阅 娱乐与公园电子新闻简报

您还可以探索 休闲和公园的志愿者机会 ——我们城市的每个角落都有公园需要人手,而且志愿者机会多种多样,可以满足您的兴趣、技能和能力。 尽情享受公园的乐趣, 走出家门,尽情玩耍吧!

项目进展

项目更新

日本城和平广场翻新工程 | 施工进度更新,2025年11月

广场后半部分的防水和排水工程仍在进行中。施工期间可能会产生一些气味,我们会使用工业风扇来帮助空气流通。此外,请注意,我们预计周六也会有一些有限的施工工作。 继续阅读……

项目更新

日本城和平广场翻新工程 | 施工进度更新,2025年10月

广场近一半的防水和排水工程已经完成。我们现在正在完成另一半的工程。施工过程中可能会有一些气味,我们会使用风扇帮助空气流通。另外,请注意,我们预计会有一些 继续阅读……

资本项目最新进展

日本城和平广场翻新工程 | 施工进度更新,2025年9月22日

通往西购物中心的广场入口现已恢复至毗邻大楼的路线。此前引导行人穿过施工现场中心的闸门和临时通道现已关闭。这条通往西购物中心入口的路线 继续阅读……

资本项目最新进展

日本城和平广场翻新工程 | 施工进度更新,2025年8月29日

本月,您已经看到现有的 Geary Blvd 围墙被拆除瓷砖并进行加固,同时新的围墙模板也在搭建中。这堵围墙将有助于降低广场的交通噪音和视觉干扰。其他施工亮点包括: 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2025年7月11日

本月,我们完成了宝塔的大部分工作,包括钻孔、混凝土浇筑、安装新梁和纤维包裹。广场上,邮政街座椅角落的种植槽地基布局和模板也已初具规模(参见对比图)。 继续阅读……

资本项目最新进展

日本城和平广场翻新工程 | 施工进度更新,2025年6月23日

本月,我们完成了宝塔的大部分加固工作。请看附图,混凝土搅拌车伸出长长的机械臂和软管,正在浇筑混凝土以加固宝塔的环梁。施工中 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2025年5月27日

广场的防水和混凝土浇筑工作仍在继续,与此同时,广场下方的车库也在进行施工。施工亮点包括广场/宝塔工程:加固宝塔的混凝土环梁和柱子,安装…… 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2025年4月29日

希望大家这个月都享受了樱花节!我们的承包商正在继续浇筑混凝土基座和进行广场防水。施工亮点包括拆除入口通道…… 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2025年3月27日

广场地面已加强防水处理(可以看到广场地面上的条纹和钢筋),花坛的混凝土基础正在浇筑中,下个月将浇筑混凝土墙。附近混凝土板的防水工作仍在继续。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2025年3月10日

防水工程已取得进展,我们将于三月中旬把绕行路线改道至邮政街购物中心入口!请按照指示牌进入各个购物中心入口。通往东侧购物中心的绕行入口就在大楼旁边。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2025年2月7日

当雨水延缓防水工程进度时,我们的承包商会集中精力准备各种模型以供审批。本月,我们的宝塔模型将完成纤维增强聚合物(FPR)包覆和拉杆安装。设计团队将对此进行评估。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2025年1月17日

为弥补节假日因雨水造成的延误,计划于1月18日和25日(周六)进行施工。1月份不进行夜间施工。邮政街东购物中心入口附近以及现有围栏后方的混凝土板防水工程仍在继续。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年12月24日

最近的降雨考验着我们新安装的防水层!目前,防水基材准备工作已完成80%,防水层安装工作已完成50%,效果非常好!东购物中心:入口位于邮政街 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年12月9日

日本中心商场12月施工进度更新:东商场:入口位于邮政街——请绕行穿过广场中心,直至1月中旬,届时将在大楼旁修建临时通道。西商场:入口位于 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工公告 - 12月夜间施工通知

敬请注意——Plant Construction Company, LP 将于以下日期在 Japantown Peace Plaza(地址:1610 Geary Blvd.)进行防水工程:12月2日至6日以及12月9日至13日。夜间施工时间为: 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年11月20日

11月至12月施工进度更新。东侧商场:入口位于邮政街——在12月中旬沿大楼修建新的临时通道之前,请绕行广场中心。西侧商场:入口位于邮政街。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年11月4日

宝塔下方的混凝土板已做好防水,五层高的脚手架也即将完工!看看照片中正在安装的加固构件(那些竖直的木条),那是为未来建造阶梯式座椅准备的。施工仍在进行中。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年10月21日

趁着宝塔还没被脚手架遮盖,抓紧时间最后欣赏一下它的风采吧!车库里安装的支撑架将用于支撑广场上的脚手架。请注意,自本月初上次更新以来,施工方面又有了以下进展。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年10月

请注意以下施工更新:东侧购物中心入口(邮政街方向)——目前途经广场中心的绕行路线将持续到十月。十一月起,我们将启用一条沿大楼延伸的临时通道。西侧购物中心 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年9月

拆除工作仍在继续!宝塔脚手架将于今年秋季搭建,并将持续到2025年夏季。为了做好脚手架搭建的准备工作,承包商将于10月/11月在脚手架正下方安装支撑结构。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工公告 - 八月夜间施工通知

请注意——Plant Construction Company, LP 将于 8 月 19 日至 8 月 30 日期间,在 Japantown Peace Plaza(地址:1610 Geary Blvd.)进行混凝土拆除和热流体防水工程。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工公告 - 八月夜间施工通知

请注意——Plant Construction Company, LP 将于 8 月 19 日至 8 月 30 日期间,在 Japantown Peace Plaza(地址:1610 Geary Blvd.)进行混凝土拆除和热流体防水工程。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场 | 施工公告 – 行人绕行路线调整通知

请注意——从本周开始,从邮政街进入日本中心东侧的入口将进行调整,引导行人通过一条受保护的小路,这条小路更靠近街区/广场的中间,就在邮政街的西侧。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年7月

主要拆除工作已完成55%。环绕宝塔的广场地面已被移除,露出了原有的历史基座,并为未来搭建宝塔脚手架扫清了障碍。广场上原有的所有设施均已被拆除。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场 | 施工公告 – 七月夜间施工通知

Plant Construction Company, LP 将于以下日期在 Japantown Peace Plaza(1610 Geary Blvd.)进行混凝土拆除和热流体防水工程。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场 | 施工公告 – 夜间施工通知

Plant Construction Company, LP 将于以下日期在 Japantown Peace Plaza(1610 Geary Blvd.)进行混凝土拆除和热流体防水工程。 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年6月

我们很高兴地报告,主要拆除工作目前已完成40%。过去几周,拆除工作主要集中在宝塔附近和广场西侧的广场地面。施工人员正在努力露出结构板、表面梁以及 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工进度更新,2024年5月

日本城和平广场的建设工程已经启动!广场目前已封闭,各项准备工作正在如火如荼地进行中。本月您可能会看到(并听到)以下施工活动:调整周边路障以适应施工需要 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 施工已开始!请注意行人绕行路线。

日本城和平广场的建设工程已经启动!感谢上周六所有参加我们奠基仪式的朋友们。现在工程已经正式开始,本周您将会看到以下施工活动: 继续阅读……

资本项目最新进展(在新窗口中打开)

日本城和平广场翻新工程 | 奠基仪式:4月27日星期六下午2-4点

请加入我们,共同庆祝项目破土动工!破土动工仪式将于2024年4月27日(星期六)下午2点至4点举行,正式启动建设。施工将于2024年4月29日当周开始。感谢您的支持! 继续阅读……

常问问题

和平广场正在发生什么?为什么需要进行这项工作?

  • 广场边缘有渗水现象,影响到下面的停车场。
  • 这项工程旨在更换连接商场和广场的伸缩缝处的防水材料。
  • 这是由 RPD 资本项目经理 Mike Degregorio 领导的更大的和平广场翻新项目的前期准备工作;该项目的资金与 2020 年债券无关。

这项工程将如何以及何时影响和平广场的通行?

  • 这项工作影响相对较小;这是一项基础设施维护任务,而不是新建公园或进行翻新。
  • 施工将于11月3日开始,持续到12月28日,日期可能会有所变动。
  • 西侧商场的施工将于 2020 年 11 月进行,东侧商场的施工将于 2020 年 12 月进行;日期可能会有所变更。
  • 施工工作时间通常为上午 7:30 至下午 4:30;对于商场入口和 ADA 坡道等特定区域,工作时间将提前开始和结束,以减少对营业时间的干扰。
  • 随着日期变更和具体封闭安排的确定,相关信息将通过标牌和社区公告的方式发布。

这项工作将影响哪些人?

  • 广场内将根据需要设置无障碍标志和指示绕行路线,以确保无障碍通行;目标是在整个项目期间最大限度地实现无障碍通行。

  • 受影响的两大群体是:1)公园的常客,因为广场边缘将被围栏围住,通往 Geary 的坡道将在几天内关闭几个小时;2)购物中心的商户,因为施工将暂时限制(但不会关闭)通过广场主要入口的通道。

  • 施工将与“广场野餐”和“广场餐厅”或任何其他获准的活动完全同步进行。

  • 扰动区域将仅限于广场两侧,每次只施工一部分;施工人员将尽可能减少围栏和遮挡物的工作区域,以最大程度地减少对所有典型公共用途和获准活动的影响。

  • 和平广场下方旧金山交通局停车场的所有通道均不受影响。
