双峰步道改善及长廊项目

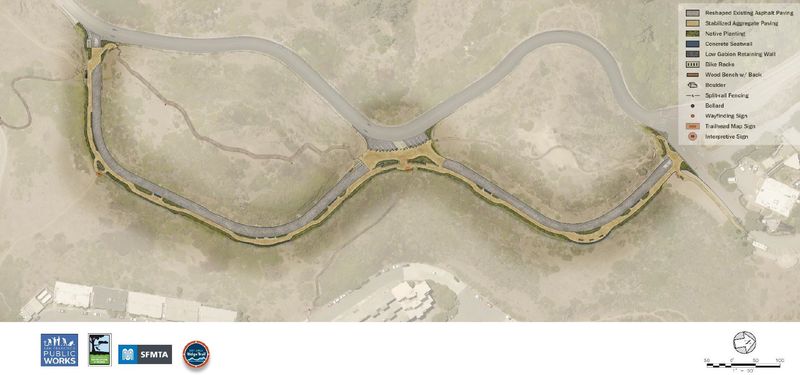

Twin Peaks 和项目特色的插图

背景

双峰是游客最多的自然区之一,可以 360 度俯瞰城市和周边湾区。双峰步道网络状况不佳,台阶破损,过多的社会步道导致水土流失和敏感栖息地丧失,而且缺乏步道标识和寻路标牌。

工作范围

双峰通道、道路和人行道改善项目包括通过更可持续的重新调整、恢复以前受干扰的区域、根据需要安装新台阶和设置寻路标志来改善步道系统。这些措施提高了公共安全,减少了侵蚀,有助于保护邻近的栖息地,并改善了公园使用者的体验。这项工作的概念计划已获得娱乐和公园委员会的批准,部分工作已完成(见下文)。然而,由于资金限制,仍有工作要做。

这条步行道是双峰大道沿两座山峰东侧山脚延伸的一段,因 MTA 董事会决议而永久关闭。步行道的修建范围包括将这条已关闭的道路改造成质朴而温馨的线性公园。

完全的

  • 2013-2014 – 一条新的多用途步道段毗邻双峰大道,但远离道路,从双峰大道和波托拉大道的交叉口开始,一直延伸到道路的第一个弯道。这条步道由志愿者与 VO-Cal(加州户外志愿者)和 SF Urban Riders 合作完成。除了提供更大的行人安全之外,这条步道段还通过人行道、波托拉大道人行横道和艺术学院的一条步道连接到格伦峡谷公园,从而完成了“溪流到山峰”步道。
  • 2015 年 – 与旧金山交通局 (SFMTA) 和旧金山公共工程部合作,增加了 3 个人行横道,为步道使用者提供服务,作为双峰大道重铺和试点道路封闭的一部分。
  • 2017 年 - 双峰步道改善项目第一阶段:对两条关键步道部分进行大修:1) 上行并穿过北峰的步道;2) 第一个弯道处毗邻 Mission Blue Butterfly 栖息地的步道。
  • 2015-2018 – SFMTA 图 8 重新设计规划研究:由优先保护区补助金资助,与 SFMTA 合作。
  • 2020 年 – 旧金山交通局于 2020 年启动了“ 双峰全民” 愿景,旨在重新配置车辆流通,并为公众提供额外的休闲空间。有关该计划的更多信息(包括 调查报告),可在旧金山交通局的 “双峰全民” 网页 上找到 。
  • 2024 年 – 完成诺伊峰和南部之字形路线的改善。这些是已获批准的概念设计的一部分,但由于当时资金不足,被排除在第一阶段项目之外。

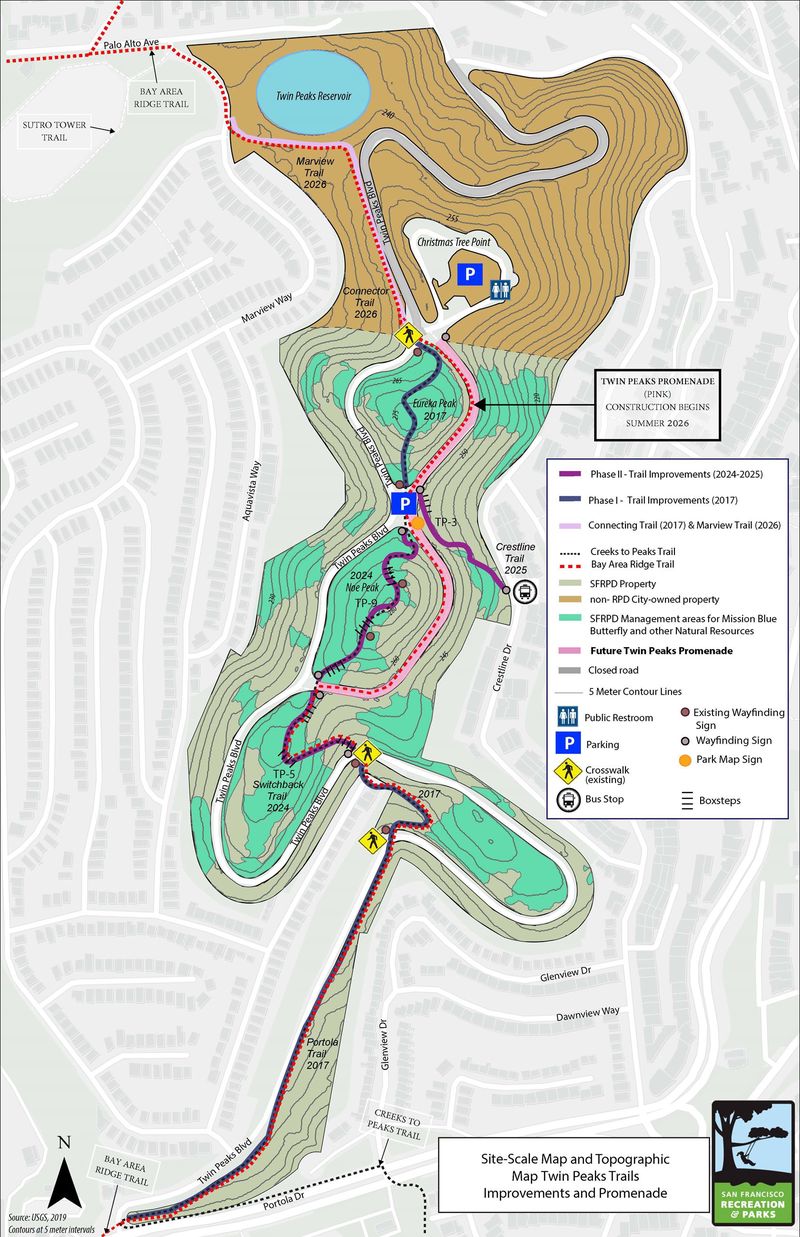

计划

  • 改善通往 Crestline Drive、最近的 Muni 站和东边街区的步道(已获得资助,预计将于 2025 年完工)。
  • 将双峰大道“8 字形”已封闭的东半部改建为线性公园“长廊”(仍在完成管理和设计并努力争取资金)。

资金

  • 2008 年清洁安全社区公园债券
  • 2010 年栖息地保护基金(双峰步道改善项目)拨款
  • 2013 年栖息地保护基金 (Creeks to Peaks) 拨款(用于改善格兰峡谷公园和双峰的步道)
  • 优先保护区拨款(2)
  • 2020 年健康与复苏债券
  • 2022 年州海岸保护协会提供的重点保护区补助金
  • 2022 年加州州立公园部门区域计划 - 第 68 号提案
  • 2024 年休闲步道计划 (RTP) 拨款

步道改善 项目时间表 - 第一阶段(2013 年 - 2017 年)

阶段

时间线

VO-Cal Creeks 至 Peaks 步道的修建

2013 - 2014

人行横道建设

2015

步道改善工程第一期

2017

向公众开放

2017

步道改善工程预计进度 - 第二阶段(诺埃峰和折返路)(2021 - 2025 年)

阶段

时间线

规划

2021

设计

2022

建造

2024 年初 - 2024 年末

向公众开放

2024 年末/2025 年初

步道改善工程预计进度 - 第 2 阶段(Crestline Drive)(2021 - 2025 年)

阶段

时间线

规划

2021

设计

2022

建造

2025 年初

向公众开放

2025 年中

长廊/道路改建项目预计进度(2021 - 2026 年)

阶段

时间线

规划

2021

设计

2022

建造

2025 年中 - 2026 年末

向公众开放

2026 年初
