麦克拉伦公园 - 雪莱长廊项目

2023 年 10 月 24 日批准!

背景 旧金山监事会批准了 Rec and Park 将麦克拉伦公园的雪莱长廊改建为长廊的计划,现在该长廊已成为永久性长廊。雪莱大道这段近半英里长的路段自 2020 年 4 月起禁止车辆通行,而随着其成为永久性长廊,它将继续成为骑自行车、骑车、跑步和散步的安全场所 。

改建为步行道得到了多项城市政策和计划建议的支持,旨在改善麦克拉伦公园内的可达性、公平性和流动性。旧金山市交通局 (SFMTA) 的政策和分析支持拟议的行动。

2023 年 6 月, 娱乐和公园委员会 考虑将约翰·雪莱大道的一部分改建为永久性步行和自行车长廊的提议,并通过了一项动议,建议监事会听取并批准拟议的改建。监事会于 2023 年 10 月 24 日一致批准了改建,市长伦敦·布里德于 2023 年 11 月 3 日签署成为法律

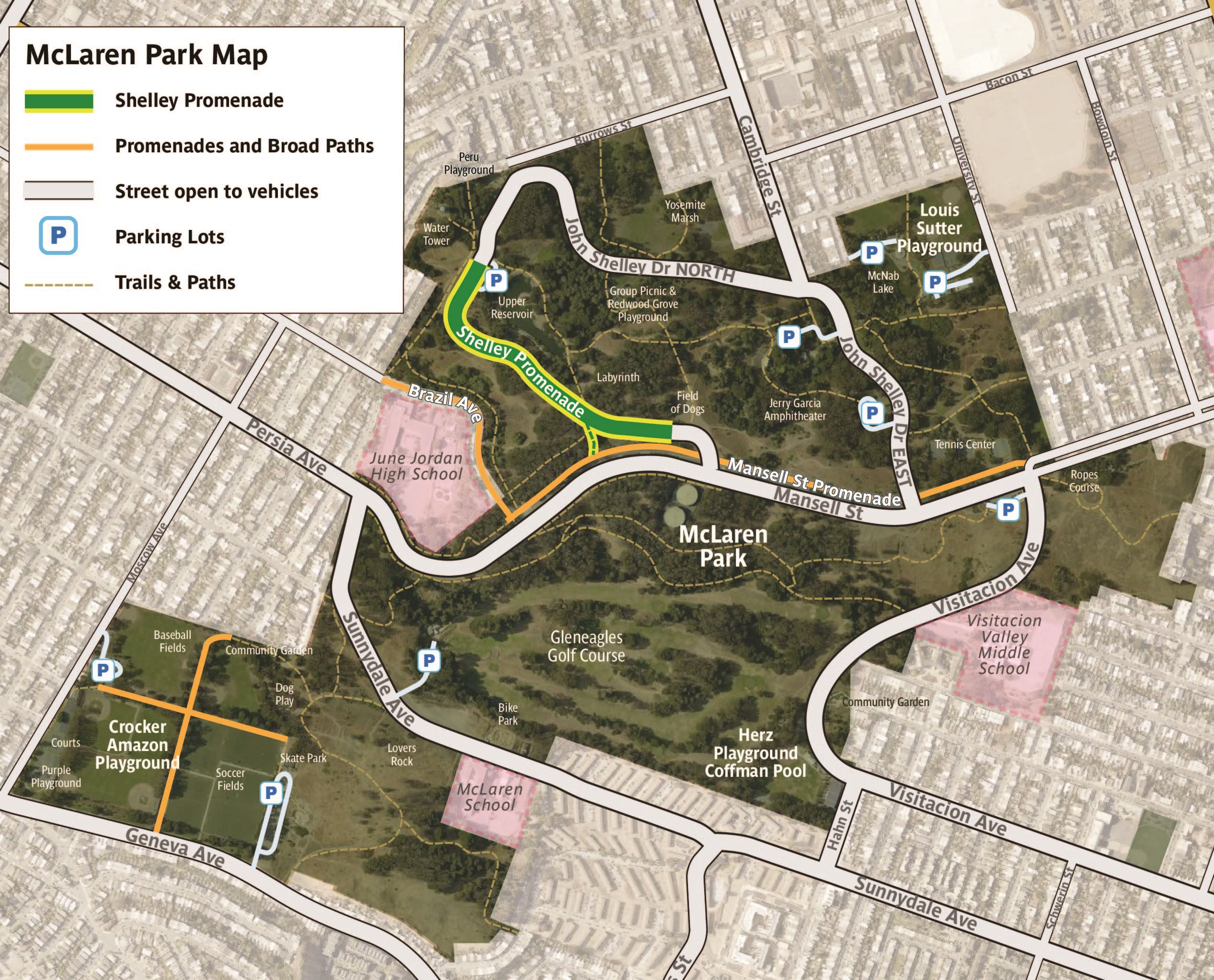

工作范围 麦克拉伦公园约翰雪莱大道这段 0.4 英里长的路段现专供行人通行,以增强公园体验并提高所有非车辆用户的安全性和舒适度。

改造项目不包括对该地区进行任何物理改变,除了增加一些护柱和大门以确保安全。该项目的实际实施将分阶段进行:

  • 调整屏障位置,并增加改进的屏障和临时标牌(2024 年春季);
  • 修建一条多用途道路,连接曼塞尔长廊和雪莱长廊(2024-25 年);
  • 安装 ADA 停车场和通往雪莱长廊的通道、永久标牌,并可能升级护柱/大门(2025-26 年)。

迈凯伦 2020 年债券规划项目 正在考虑进行其他改进 ,包括健身站和观景点的座位。

项目进度

阶段

时间线

康乐及公园委员会、资本委员会听证会

2023 年 6 月 1 日

娱乐和公园,全额佣金

2023 年 6 月 15 日

监事会一致通过

2023 年 10 月 24 日

伦敦布里德市长签署法律

2023 年 11 月 3 日

麦克拉伦公园雪莉大道部分重新开放 942021

项目更新 如果您想订阅 以下 项目更新博客文章, 请单击此处 ,向下滚动到新闻快讯部分,然后选择“RPD 公园改进 | 所有项目更新”以接收我们所有正在进行的项目的更新,或按项目名称选择您的博客订阅。您将收到一封电子邮件,其中包含一个链接,用于确认您注册的每个博客的新订阅。
