码头喷泉应急工程

预计2026年6月完工

Embarcadero喷泉应急工程项目建设将于2026年6月启动。

工作范围

为了解决雕塑对公共安全造成的已确定的风险,该项目从 2026 年 4 月开始,小心翼翼地拆除了 Embarcadero 喷泉(又名 Vaillancourt 喷泉)。

在旧金山公共工程部、娱乐与公园管理局的监督下,并与艺术委员会协商,由专业承包商对位于Embarcadero广场的雕塑进行了紧急移除。Silverado Contractors公司负责拆卸和运输,而Architectural Resources Group (ARG)公司则担任技术保护顾问。

该项目分阶段进行,每个阶段都经过精心设计,以确保喷泉得到记录、处理和拆除,并以专业严谨的态度对待,同时优先考虑安全。

  • 从 2026 年 4 月开始,对该结构的各个部分进行记录、拍照和标记,以便日后重新组装。
  • 从2026年5月开始,工作人员和文物保护专家对雕塑的一到两个手臂进行测试和改进移除方法。在这一探索阶段结束后,项目转而移除剩余部分。

注意:该建筑物内含有石棉、铅等有害物质。未经授权的公众人员不得进入施工现场。

背景

由于结构老化,包括结构不稳定、大面积腐蚀和钢筋缺失等问题,造成严重的公共安全隐患,导致旧金山海滨喷泉被拆除。这些问题削弱了喷泉的结构强度,增加了地震中倒塌的风险。尤其令人担忧的是,其中一个重达10吨的悬臂竟然搭在另一个悬臂上——这并非其设计初衷——导致出现了明显的应力裂缝。

自2024年5月起,由于最后一台水泵故障,喷泉一直无法运行。经过状况评估和结构评估后,市政府获得了环境审查的紧急豁免,得以推进该项目。这一决定于2026年4月得到法院维持。

项目进展

Embarcadero喷泉应急工程 | 施工进度更新,2026年6月

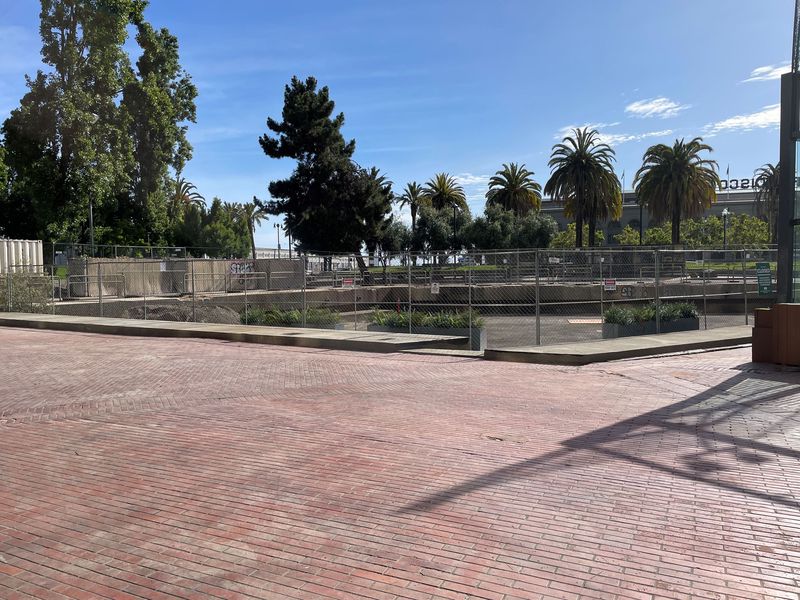

Embarcadero喷泉应急工程现已完成。承包商本周完成了拆卸、场地清理和最终验收工作。由于无法安全进入,下沉的混凝土池将无限期地保持围栏封闭。 继续阅读……
